Spring Bond Update / Últimas noticias del Bono Escolar en la primavera

Posted on: April 28, 2020
Construction Bond Homepage

Despite the COVID-19 pandemic closing schools and shutting down much of the nation in March and April, construction work on the GAPS bond projects has mostly continued to move forward while meeting safety orders.

Using Personal Protective Equipment (PPE) while maintaining social distancing and minimizing gatherings, GAPS facilities staff along with HMK Company, Todd Construction, Gerding Builders, and other local partners have continued to make progress in major projects while also attending to Critical Facility Upgrades (CFU).

HMK noted that amidst the COVID-19 pandemic construction teams have revised work plans to make the best of a dire situation. As the COVID-19 restrictions have limited some material distribution, the district closure has also released work that was previously scheduled for summer vacation while students are out of school.

Following the COVID-19 restrictions, HMK teams immediately shifted to virtualize regular weekly construction meetings, some training and startup meetings, and construction site observation protocols. In addition, building partners made sure policies were made and published at the construction sites.

At South Albany High School, HMK noted that with schools being closed, a silver lining regarding the fire restoration project has been that it helped the contractor move more freely throughout the building, expediting the speed of the project. Installation of new ducting in March and April and finishing the new gym floor has the restoration on track for an estimated completion date of May 19.

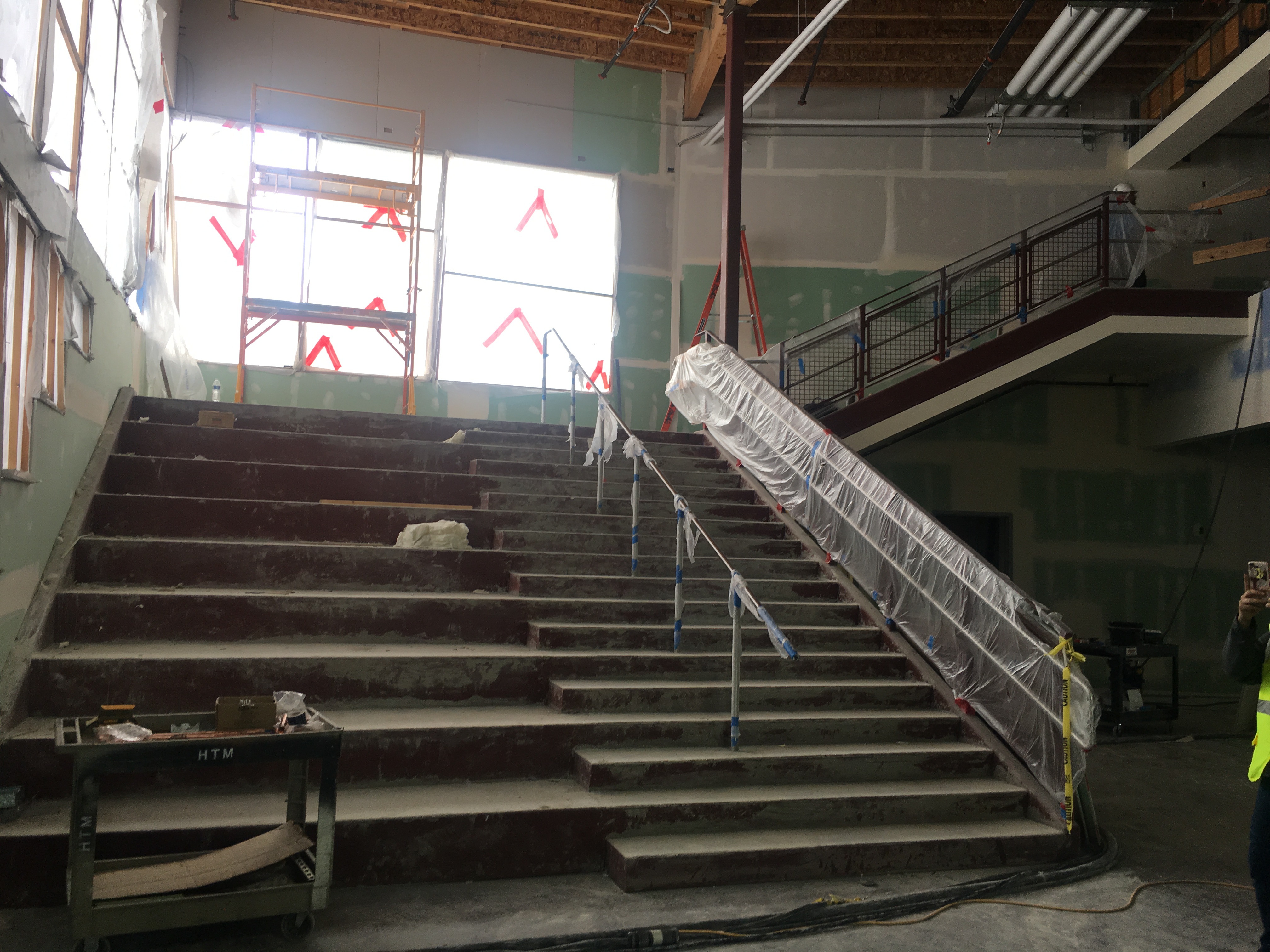

March also saw a significant milestone at SAHS in finishing the floor in the new Auxiliary Gym complex, passing the construction progress that was halted when the fire broke out on December 10, 2019. The new Auxiliary Gym entrance is also nearly complete and final commissioning activities are also taking place in buildings 4 and 5.

In March, the team at West Albany High School continued construction of areas B&C structural steel. Most notably, the Auditorium has received concrete slab work and is currently in the preparation phase of receiving structural roofing components prior to removal of supporting structure of the tilt panels. The PVC roofing for Area D has been installed along with the auxiliary gymnasium being enclosed and receiving drywall. Roof decking has been installed in Area C and is currently receiving the decking and insulation required as part of the school’s roof replacement.

At Meadow Ridge, Todd Construction has been working diligently to make sure that their subs, employees and visitors alike are kept safe in the midst of the coronavirus pandemic. They’ve set up a mobile hand washing station in front of the school entrance and require that everyone must wash their hands prior to entering the building. COVID-19 issues have kept some participants away from the building but contractors have worked around it as best they can with flexible schedules, video conferencing, and more.

Construction at Meadow Ridge is more than 95% complete as commissioning, punch list corrections, and final training of systems are among the remaining projects on the site of the newest GAPS school. The district expects to receive keys to the new building as early as May 1!

Other CFU projects are continuing throughout the district while many have been completed. Improvements to roofing, restrooms, paving, piping, mechanics, fire doors and alarms, and accessibility are among the remaining facility upgrade projects in motion.

For a complete look at all of the projects and the latest updates visit the Construction Bond homepage. Detailed project status reports and financial information are available in HMK’s End of Month reports. HMK also shares frequent updates with photos and video on its Facebook page.


Spanish Translation

A pesar de que la pandemia de COVID-19 cerró las escuelas y cerró gran parte de la nación en marzo y abril, el trabajo de construcción en los proyectos del bono escolar de GAPS, ha seguido avanzando mientras se cumplen con las órdenes de seguridad.

Utilizando equipo de protección personal (PPE por sus siglas en inglés) mientras se mantiene el distanciamiento social y se minimizan las reuniones, el personal de instalaciones de GAPS junto con la empresa HMK, Todd Construction, Gerding Builders y otros socios locales han continuado progresando en proyectos importantes, mientras también se ocupan de las mejoras a las instalaciones críticas (CFU por sus siglas en inglés).

HMK señaló que, en medio de la pandemia de COVID-19, los equipos han revisado los planes de trabajo, para sacar lo mejor durante esta grave situación. A pesar que las restricciones por el COVID-19 han limitado la distribución de algunos materiales, el cierre del distrito también ha cambiado el trabajo que estaba previamente programado para las vacaciones de verano mientras los estudiantes están fuera de la escuela.

Siguiendo las restricciones de COVID-19, los equipos de HMK se movieron inmediatamente para realizar reuniones virtuales de construcción semanales, algunas reuniones de capacitación y puesta en marcha, y protocolos de observación del sitio de construcción. Además, los socios de construcción se aseguraron de que las políticas se hicieran y publicaran en los sitios de construcción.

En South Albany High School, HMK notó que con las escuelas cerradas, uno de los aspectos positivos con respecto al proyecto de restauración de incendios, fue que ayudó al contratista a moverse más libremente por todo el edificio, acelerando la velocidad del proyecto. La instalación de nuevos conductos en marzo y abril y el acabado del nuevo piso del gimnasio tienen la restauración en camino para una fecha estimada de finalización del 19 de mayo.

Marzo también vio un hito significativo en SAHS al terminar el piso en el nuevo complejo de Gimnasio Auxiliar, pasando el progreso de la construcción que se detuvo cuando comenzó el incendio el 10 de diciembre de 2019. La nueva entrada al Gimnasio Auxiliar también está casi completa y las actividades de puesta en servicio final también tienen lugar en los edificios 4 y 5.

En marzo, el equipo de West Albany High School continuó la construcción de áreas de acero estructural de B&C. En particular, el Auditorio ha recibido trabajos de losas de concreto y actualmente se encuentra en la fase de preparación, para recibir los componentes estructurales del techo antes de retirar la estructura de soporte de los paneles de inclinación. El techo de PVC para el Área D se ha instalado junto con el gimnasio auxiliar que está contenido y recibe paneles de yeso. La cubierta del techo se ha instalado en el Área C y actualmente está recibiendo la cubierta y el aislamiento necesarios como parte del reemplazo del techo de la escuela.

En la escuela Meadow Ridge, Todd Construction ha estado trabajando diligentemente para asegurarse de que sus subcontratados, empleados y visitantes, se mantengan a salvo en medio de la pandemia de Coronavirus. Han establecido una estación móvil de lavado de manos frente a la entrada de la escuela y requieren que todos se laven las manos antes de ingresar al edificio. Los problemas de COVID-19 han mantenido a algunos participantes alejados del edificio, pero los contratistas han trabajado en torno a este, lo mejor que han podido con horarios flexibles, videoconferencias y más.

La construcción en la escuela Meadow Ridge tiene más del 95% de finalización, ya que la puesta en marcha, las correcciones de la lista de los últimos retoques y la capacitación final de los sistemas se encuentran entre los proyectos restantes en el sitio de la escuela mas actualizado de GAPS. ¡El distrito espera recibir las llaves del nuevo edificio tan pronto como el 1 de mayo!

Otros proyectos de las CFU continúan en todo el distrito, mientras que muchos se han completado. Las mejoras en techos, baños, pavimentos, tuberías, instalaciones mecánicas, puertas contra incendios y alarmas, y la accesibilidad se encuentran entre los proyectos de actualización de instalaciones restantes en marcha.

Para una revisión completa de todos los proyectos y las últimas actualizaciones, visite la página principal del Bono escolar de construccion. Los informes detallados del estado del proyecto y la información financiera están disponibles en los informes de Fin de mes  de la compañía HMK. HMK también comparte actualizaciones frecuentes con fotos y videos en su página de Facebook.

Bond projects outlook and update / Perspectiva y actualización de proyectos de bonos escolares

Posted on: February 12, 2020

As the calendar turned to 2020 many of the Greater Albany Public Schools bond projects moved closer to completion. While weather and other factors have slowed some progress, GAPS Facilities staff along with HMK Company, Gerding Builders, Todd Construction, and other local partners continue working diligently to provide our students with the best facilities.

As is common with most long-term, multi-faceted construction projects, delays and cost increases since the bond was initially passed in May of 2017 created the need for a review of resources and the remaining Critical Facility Upgrades (CFU). The GAPS Bond Oversight Committee continues to meet regularly with district and HMK personnel to determine which remaining projects should be pushed to the front of the queue.

GAPS Facilities personnel have worked to prioritize remaining CFU projects for consideration by the Bond Oversight Committee, who then make their recommendations to the School Board. The committee serves to ensure the highest priority projects are completed, the bond promises to the voters are met, and that construction is done with the highest quality the first time so there will not be necessary repairs in the near future.

“We get to see a lot of the stuff that the rest of the community isn’t able to see, like fire doors and electrical and mechanical work,” said Bond Oversight Committee chair Dale DeBolt. “We’ve had a lot of our roofs redone that you might not know about unless you live right next to the school. All of our schools have been touched, which is what we promised when the bond was voted on.”

Like the GAPS Board, the Bond Oversight Committee is also a group of local citizens who volunteer their time to ensure that the school district operates in the best interest of the community. DeBolt and his team certify that the bond money is spent as it was intended when passed in 2017. A pair of current Board Members, Eric Aguinaga and Pat Eastman, previously served on the Bond Oversight Committee before being elected to the Board.

“Bond money was designated for warm, safe, and dry projects,” DeBolt added. “Every single school has been touched by the bond money, and that’s not going towards curriculum or teacher salaries. We want to make sure the money is being used properly and they’re thinking about long term while not adding anything outside of school buildings or infrastructure.”

The largest projects undertaken with bond money have been the construction of two new elementary schools, Oak Grove and Meadow Ridge, as well as significant projects at both South and West Albany High Schools.

The new Oak Grove campus opened in time for the 2019 -20 school year, while the brand new Meadow Ridge Elementary, set to open in the fall, is nearing completion as HMK estimates construction to conclude in early March. Building commissioning is scheduled to be completed by April 17 with post occupancy evaluation to start shortly thereafter.

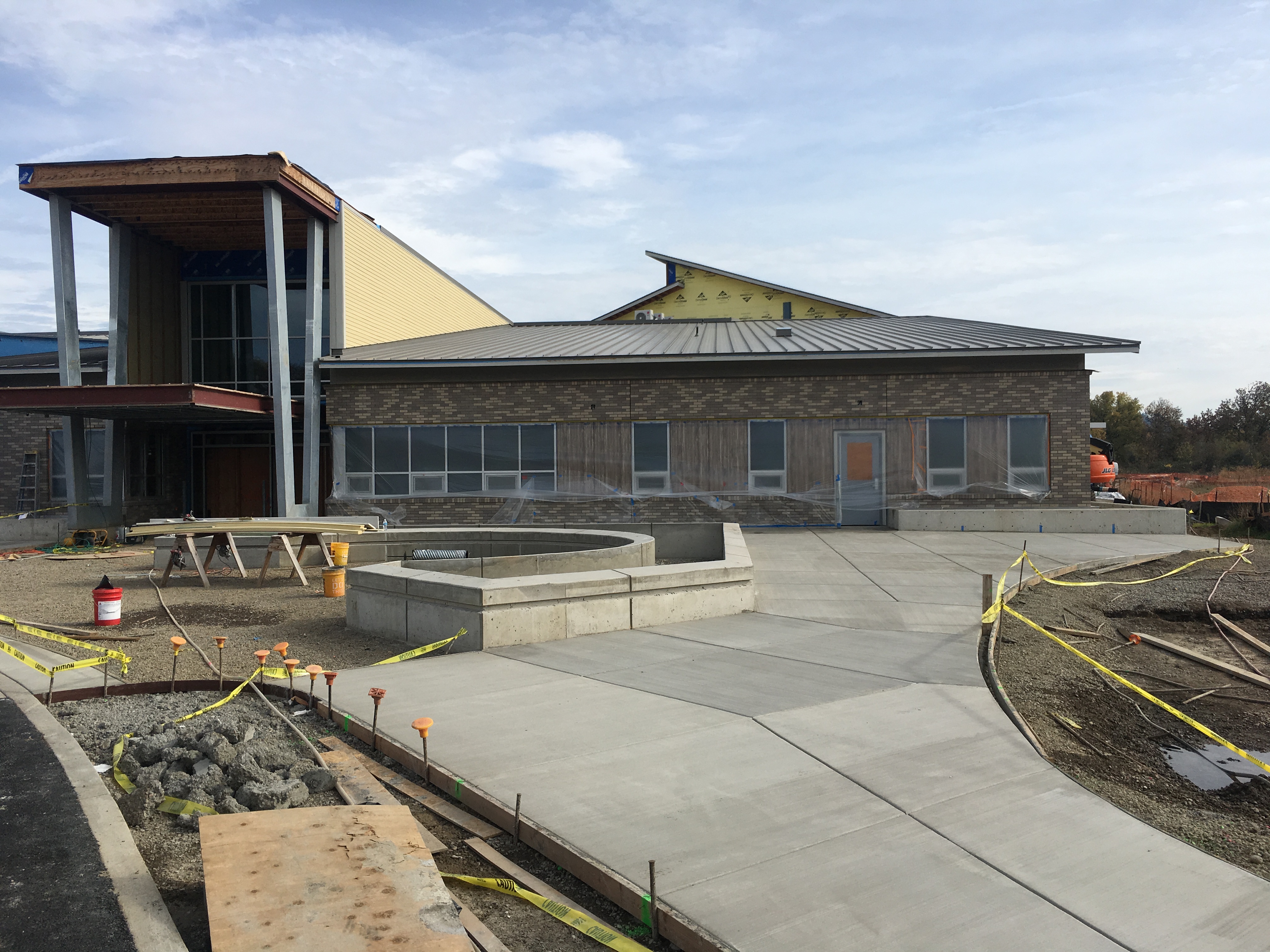

Landscaping and exterior improvements at Meadow Ridge are being completed along with internal finishes and signage. The new play area equipment is being installed in the rear courtyard of the school while flora and irrigation have been put in place. The main gymnasium’s athletic flooring has been installed along with interior doors and hardware, remaining fixtures, restaurant and audio-visual equipment.

HMK had anticipated completion of its building projects at South Albany High School by the end of January, but on Dec. 10 a small fire within the construction zone created a significant setback and challenge for the team. There were no injuries caused by the fire and the Albany Fire and Police Departments did a phenomenal job containing the damage, but a significant amount or manpower and energy was required to clean both the existing gym and new auxiliary gym from smoke related damage.

ServePro Restorative Services had more than 150 staff members on site within three days, working 12-hour shifts to clean up the area while restoring salvageable items and removing unusable compo­nents. Gerding worked diligently to reschedule subcontractors to return and replicate work that was previously completed in the damaged areas. Contractors worked double shifts through the end of December and, though duct work and mezzanine cleaning is still ongoing, SAHS was able to return to its main gym (with temporary heat) to host a wrestling quad dual on Jan. 15

During the final week of January, Anderson Landscaping, out of Junction City, continued landscaping around the new Auxiliary Gym; mulch and new plants were put into place between Building 10 and the Building 8 Theater. Inside the Auxiliary Gym (Building 10), Mid Valley Commercial, out of Salem, finished repainting all interior spaces.

At West Albany High School, unforeseen soil conditions and slow delivery of structural steel caused some delays, but by the end of January massive tilt panels were put in place as the exterior of the brand new theater. The panels are currently the third tallest concrete precast walls in the state of Oregon.

Work at WAHS is also taking place with the erection of structural steel in the commons and new gymnasium area. A new parking/drop off loop has been paved and fencing was recently installed around the brand new tennis courts.

Other CFU projects are continuing throughout the district with improvements to roofing, restrooms, paving, piping, mechanics, fire doors and alarms, and accessibility among the projects.

For a complete look at all of the projects and the latest updates visit the Construction Bond homepage. Detailed financial information and HMK End of Month reports are available in the School Board Meeting Packets.


Spanish Translation

A medida que el calendario llegó al 2020, muchos de los proyectos de bonos de las Escuelas Públicas de Greater Albany se acercaron a su finalización. Si bien el clima y otros factores han retrasado el progreso, el personal de las instalaciones de GAPS, junto con la compañía constructora HMK, Gerding Builders, Todd Construction y otros socios locales continúan trabajando diligentemente para brindarles a nuestros estudiantes las mejores instalaciones.

Como es común con la mayoría de los proyectos de construcción multifacéticos a largo plazo, los retrasos y los aumentos de costos desde que el bono escolar se aprobó inicialmente en mayo de 2017 crearon la necesidad de una revisión de los recursos y las “Mejoras de las Instalaciones Críticas” (CFU por sus siglas en inglés) restantes. El Comité de Supervisión de Bonos de GAPS, continúa reuniéndose regularmente con el personal del distrito y de HMK para determinar qué proyectos restantes deben colocarse al frente de la fila.

El personal de las instalaciones de GAPS, ha trabajado para priorizar los proyectos de CFU restantes para su consideración por el Comité de Supervisión de Bonos, quienes luego hacen sus recomendaciones a la Mesa Directiva. El comité sirve para garantizar que se completen los proyectos de mayor prioridad, se cumplan las promesas de bonos escolares para los votantes y que la construcción se realice con la mejor calidad la primera vez, por lo que no habrá reparaciones necesarias en el futuro cercano.

“Podemos ver muchas de las cosas que el resto de la comunidad no puede ver, como puertas cortafuegos y trabajos eléctricos y mecánicos”, dijo Dale DeBolt, presidente del Comité de Supervisión de Bonos. “Hemos rehecho muchos de nuestros techos que quizás no conozcas a menos que vivas justo al lado de la escuela. Todas nuestras escuelas han sido tocadas, que es lo que prometimos cuando se realizó la votación por el bono escolar “.

Al igual que la Mesa Directiva GAPS, el Comité de Supervisión de Bonos también es un grupo de ciudadanos locales que ofrecen su tiempo como voluntarios para garantizar que el distrito escolar funcione en el mejor interés de la comunidad. DeBolt y su equipo certifican que el dinero de los bonos se gasta como estaba previsto cuando se aprobó en 2017. Un par de miembros actuales de la Mesa Directiva, Eric Aguinaga y Pat Eastman, anteriormente formaron parte del Comité de Supervisión de Bonos antes de ser elegidos para la Mesa Directiva.

“El dinero de los bonos fue designado para proyectos cálidos, seguros y secos”, agregó DeBolt. “El dinero de los bonos ha tocado a todas las escuelas, y eso no va hacia el plan de estudios o los salarios de los maestros. Queremos asegurarnos de que el dinero se use correctamente y que estén pensando en el largo plazo, sin agregar nada fuera de los edificios o la infraestructura de las escuelas “.

Los proyectos más grandes emprendidos con dinero de bonos escolares, han sido la construcción de dos nuevas escuelas primarias, Oak Grove y Meadow Ridge, así como proyectos importantes en las escuelas preparatorias South y West Albany.

El nuevo campus de Oak Grove abrió a tiempo para el año escolar 2019-20, mientras que la nueva escuela primaria Meadow Ridge, que abrirá sus puertas en otoño, está a punto de finalizar ya que HMK estima que la construcción concluirá a principios de marzo. La puesta en marcha del edificio está programada para completarse antes del 17 de abril y la evaluación posterior a la ocupación comenzará poco después.

Se están completando mejoras de paisajismo y exteriores en Meadow Ridge, junto con acabados internos y señalización. El nuevo equipo de la zona de juegos se está instalando en el patio trasero de la escuela, mientras se han implementado la flora y el sistema de riego. El piso atlético del gimnasio principal ha sido instalado junto con puertas interiores y cerraduras, accesorios restantes y equipamiento del restaurante y equipo audiovisual.

HMK había anticipado la finalización de sus proyectos de construcción en South Albany High School a fines de enero, pero el 10 de diciembre un pequeño incendio dentro de la zona de construcción creó un revés y un desafío significativo para el equipo. No hubo heridos causados por el incendio y los departamentos de bomberos y policía de Albany, hicieron un trabajo fenomenal para contener el daño, pero se requirió una cantidad significativa de mano de obra y energía para limpiar tanto el gimnasio existente como el nuevo gimnasio auxiliar del daño relacionado con el humo.

Los Servicios Restaurativos de la compañía “ServePro” tenían más de 150 miembros del personal en el lugar en tres días, trabajando turnos de 12 horas para limpiar el área mientras restauraban los elementos recuperables y eliminaban los componentes inutilizables. Gerding trabajó diligentemente para reprogramar a los subcontratistas, para que regresen y repitan el trabajo que se completó previamente en las áreas dañadas. Los contratistas trabajaron en turnos dobles hasta fines de diciembre y, aunque el trabajo en los conductos y la limpieza del entrepiso todavía están en curso, SAHS pudo regresar a su gimnasio principal (con calefacción temporal) para organizar un cuadrangular de lucha libre el 15 de enero.

Durante la última semana de enero, la compañía de jardinería “Anderson Landscaping”, de las afueras de Junction City, continuó trabajando en la jardinería alrededor del nuevo gimnasio auxiliar; se colocaron el abono y nuevas plantas entre el Edificio 10 y el Teatro Edificio 8. Dentro del gimnasio auxiliar (Edificio 10), la compañía “Mid Valley Commercial”, de las afueras de Salem, terminó de pintar todos los espacios interiores.

En la preparatoria West Albany High School (WAHS), las condiciones imprevistas del suelo y la entrega lenta de acero estructural causaron algunos retrasos, pero a fines de enero se colocaron paneles de inclinación masivos como el exterior del nuevo teatro. Los paneles son actualmente los terceros muros prefabricados de hormigón más altos del estado de Oregón.

El trabajo en WAHS también se lleva a cabo con la construcción de acero estructural en las áreas comunes y en la nueva área del gimnasio. Se ha pavimentado un nuevo circuito de estacionamiento/descenso y recientemente se instalaron cercas alrededor de las nuevas canchas de tenis.

Otros proyectos de CFU continúan en todo el distrito con mejoras en techos, baños, pavimentos, tuberías, mecanismos, puertas y alarmas contra incendios, y accesibilidad entre los proyectos.

Para una revisión completa de todos los proyectos y las últimas actualizaciones, visite la página principal del Bono de Construcción. La información financiera detallada y los informes de fin de mes de HMK están disponibles en los paquetes de la reunión de la Mesa Directiva.

October Bond Updates / Actualizaciones del Bono escolares

Posted on: October 31, 2019

GAPS Bond Home Page

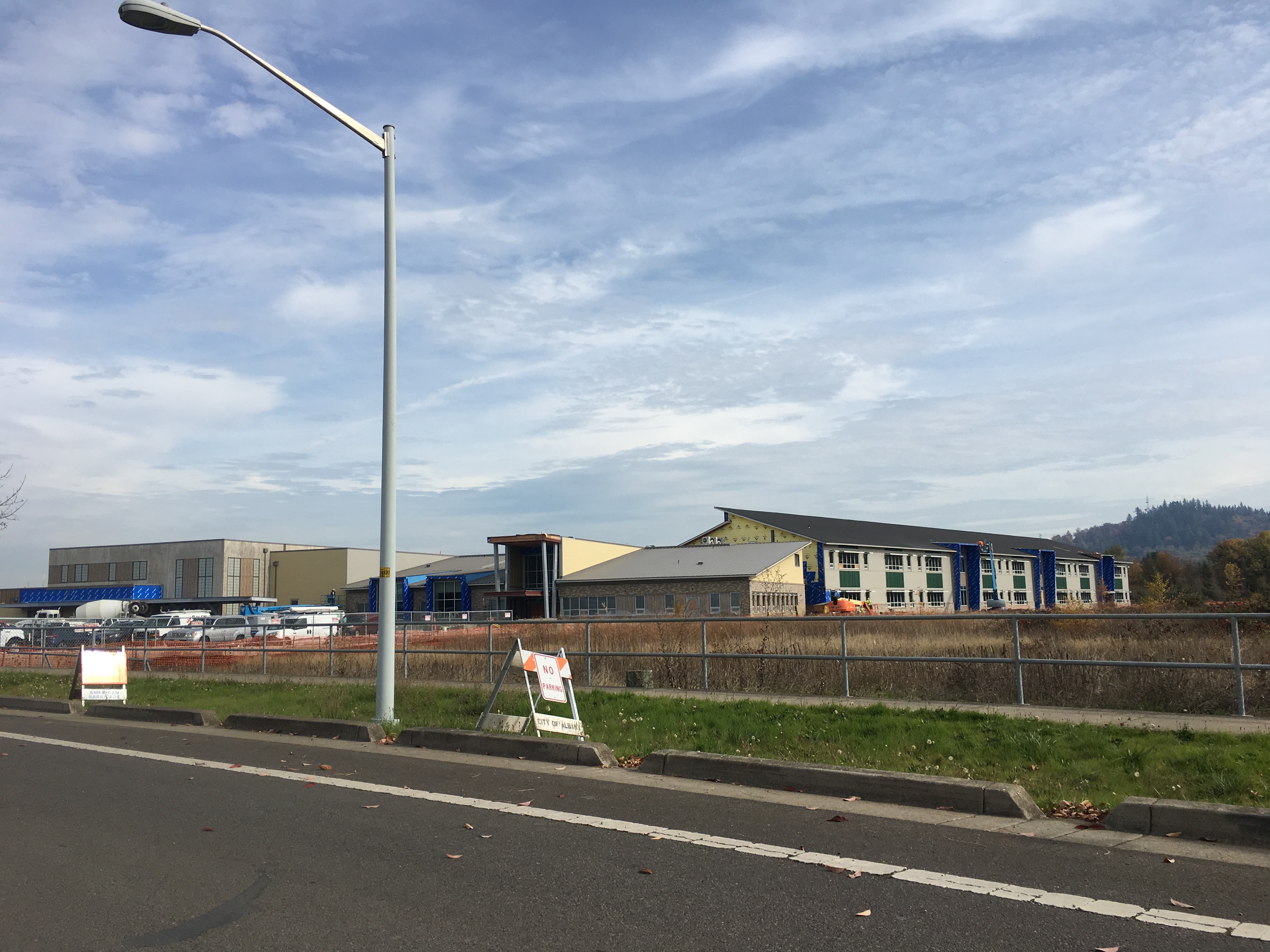

Oak Grove Elementary had its official opening on Aug. 29 ahead of the first day of school on Sept. 9! Over 27 months countless people worked diligently in demolishing the old building and completing the new school with 20 classrooms for 360 students.

The new building has a separate cafeteria and gym, a teacher professional learning center, a media center, outdoor mini amphitheater, and upgrades in technology, including voice-lift amplifiers and interactive televisions with touchscreens. The new school also features color-change lighting in the special programs classrooms.

The other new elementary school under construction, Meadow Ridge, is on track to be completed in early 2020. Located next to Timber Ridge School, Meadow Ridge will feature 24 classrooms and serve 600 students, helping alleviate overcrowding as the district’s 15th elementary school.

Exterior sliding panels have been recently installed and painted while sheet metal workers installed flashing around roof edges and parapets. New pavement for roads and parking lots are in place as building construction is nearing completion and finishes are being installed throughout the interior.

Students at South Albany High School saw many changes when they returned to class in September, including new Career Technical Education (CTE) classrooms and a new theater space. Construction continues at South Albany on the new auxiliary gymnasium and a new open entry way for the original gym. The new complex is scheduled to go live in January.

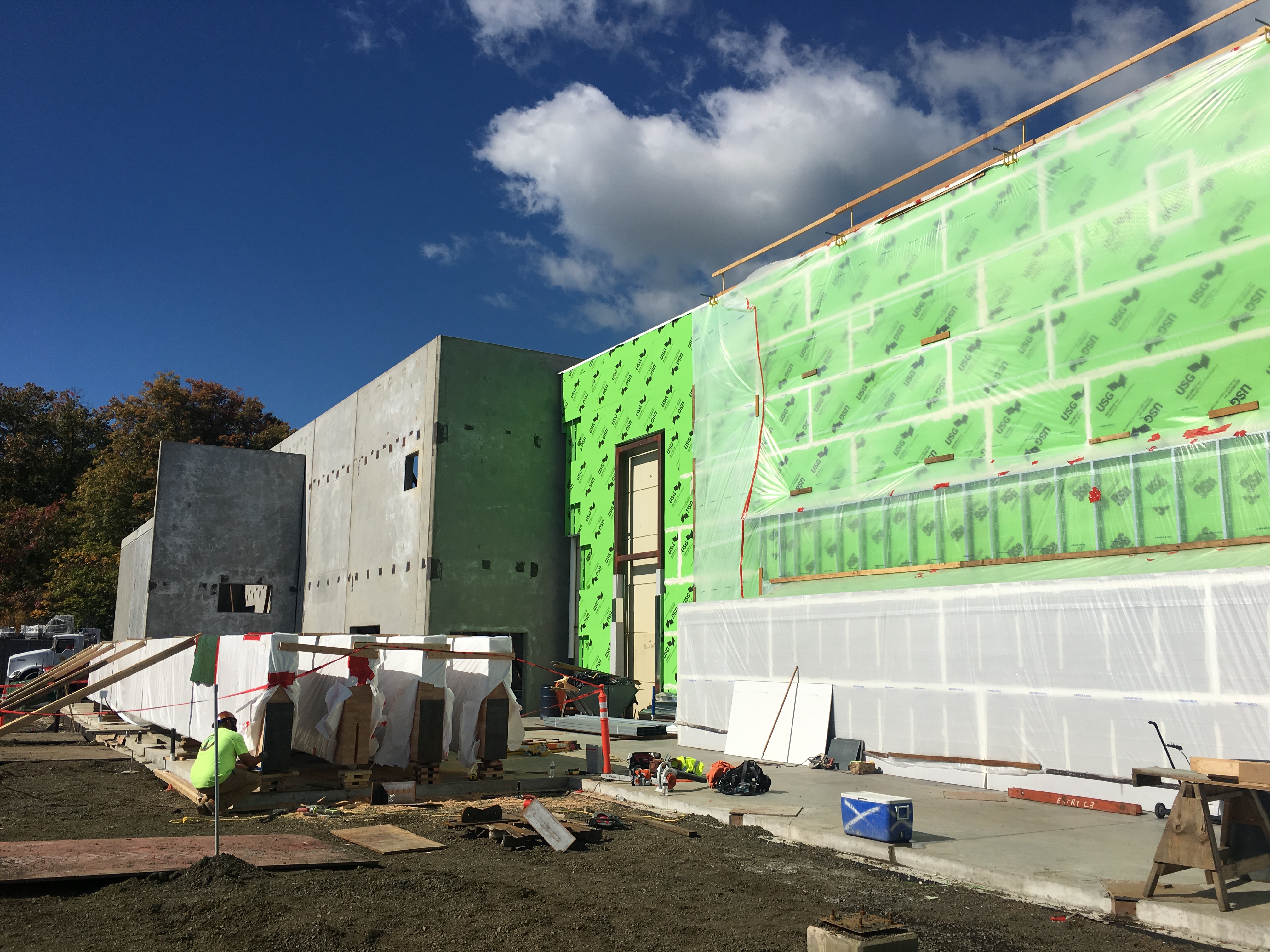

West Albany High School is also receiving a new auxiliary gym with concrete tilt panel walls recently put in place. West Albany is also receiving new CTE spaces, a new student commons, and an auditorium which will be available for use by the entire district.

Classroom conversions and upgrades, primarily in CTE spaces, have been completed at all four GAPS middle schools.

In addition to the major projects, bond money has also been used for critical upgrades on existing facilities, including paving, roofing, restroom remodels, HVAC maintenance, and repiping. Planning and construction on upgrades will continue into the 2020-2021 school year.


Spanish Translation

¡La primaria Oak Grove tuvo su inauguración oficial el 29 de agosto antes del primer día de clases el 9 de septiembre! Durante 27 meses, innumerables personas trabajaron diligentemente para demoler el antiguo edificio y completar la nueva escuela con 20 aulas para 360 estudiantes.

El nuevo edificio tiene una cafetería y un gimnasio separados, un centro de aprendizaje profesional para maestros, un centro de medios, un mini anfiteatro al aire libre y mejoras tecnológicas, incluidos amplificadores de voz y televisores interactivos con pantallas táctiles. La nueva escuela también cuenta con iluminación de cambio de color en las aulas de programas especiales.

La otra nueva escuela primaria en construcción, Meadow Ridge, está en camino de completarse a principios de 2020. Ubicada junto a la escuela Timber Ridge, Meadow Ridge contará con 24 salones y atenderá a 600 estudiantes, lo que ayudará a aliviar la sobre población estudiantil como la decimoquinta escuela primaria del distrito.

Los paneles deslizantes exteriores se han instalado y pintado recientemente, mientras que los trabajadores de chapa metálica han instalado tapajuntas alrededor de los bordes del techo y parapetos. Se han implementado nuevos pavimentos para las pistas y estacionamientos a medida que la construcción del edificio está a punto de finalizar y se están instalando acabados en todo el interior.

Los estudiantes de South Albany High School vieron muchos cambios cuando regresaron a clases en septiembre, incluidas las nuevas aulas de Educación Técnica Profesional (CTE) y un nuevo espacio de teatro. La construcción continúa en South Albany en el nuevo gimnasio auxiliar y una nueva entrada abierta para el gimnasio original. El nuevo complejo está programado para entrar en funcionamiento en enero.

West Albany High School también está recibiendo un nuevo gimnasio auxiliar con paredes de paneles de inclinación de hormigón recientemente instaladas. West Albany también está recibiendo nuevos espacios CTE, nuevos espacios comunes para estudiantes y un auditorio que estará disponible para su uso por todo el distrito.

Las conversiones y mejoras en el salón, principalmente en los espacios CTE, se han completado en las cuatro escuelas secundarias de GAPS.

Además de los proyectos principales, el dinero de los bonos también se ha utilizado para mejoras críticas en las instalaciones existentes, que incluyen pavimentación, techos, remodelaciones de baños, mantenimiento de HVAC y repipación. La planificación y construcción de actualizaciones continuará durante el año escolar 2020-2021.

July Bond Updates / Actualizaciones del Bono escolares

Posted on: August 27, 2019

 ➡ Actualizaciones del Bono escolares: Click AQUÍ

SUMMER HAS BEEN extremely busy for construction bond projects, with activity at eighteen school sites and two district facilities. The largest challenges for the summer has been a number of unforeseen conditions at the middle schools, but those projects should be completed for the start of school with one exception, the locker rooms at North Albany Middle School.

Oak Grove Opening Events: speeches, photos, ribbon cutting, flag raising, self guided tour

The major good news of the summer is the completion of Oak Grove Elementary, the replacement school for the old Oak Grove building, which will open before school starts on August 29 with a public ribbon cutting ceremony and self guided tour. Please join us at 3:30 p.m.

Meadow Ridge Elementary is a brand new school for 600 students and is about three quarters through construction, with a completion date in early 2020.

The big middle school projects are the upgrades to Memorial and North Albany’s CTE spaces. Memorial received a modification of an existing science, leadership, food science, and communications classroom to create a new science lab, fabrication lab, maker space, and digital lab. North Albany Middle is having existing an art classroom and four other classrooms modified into CTE labs and a classroom.

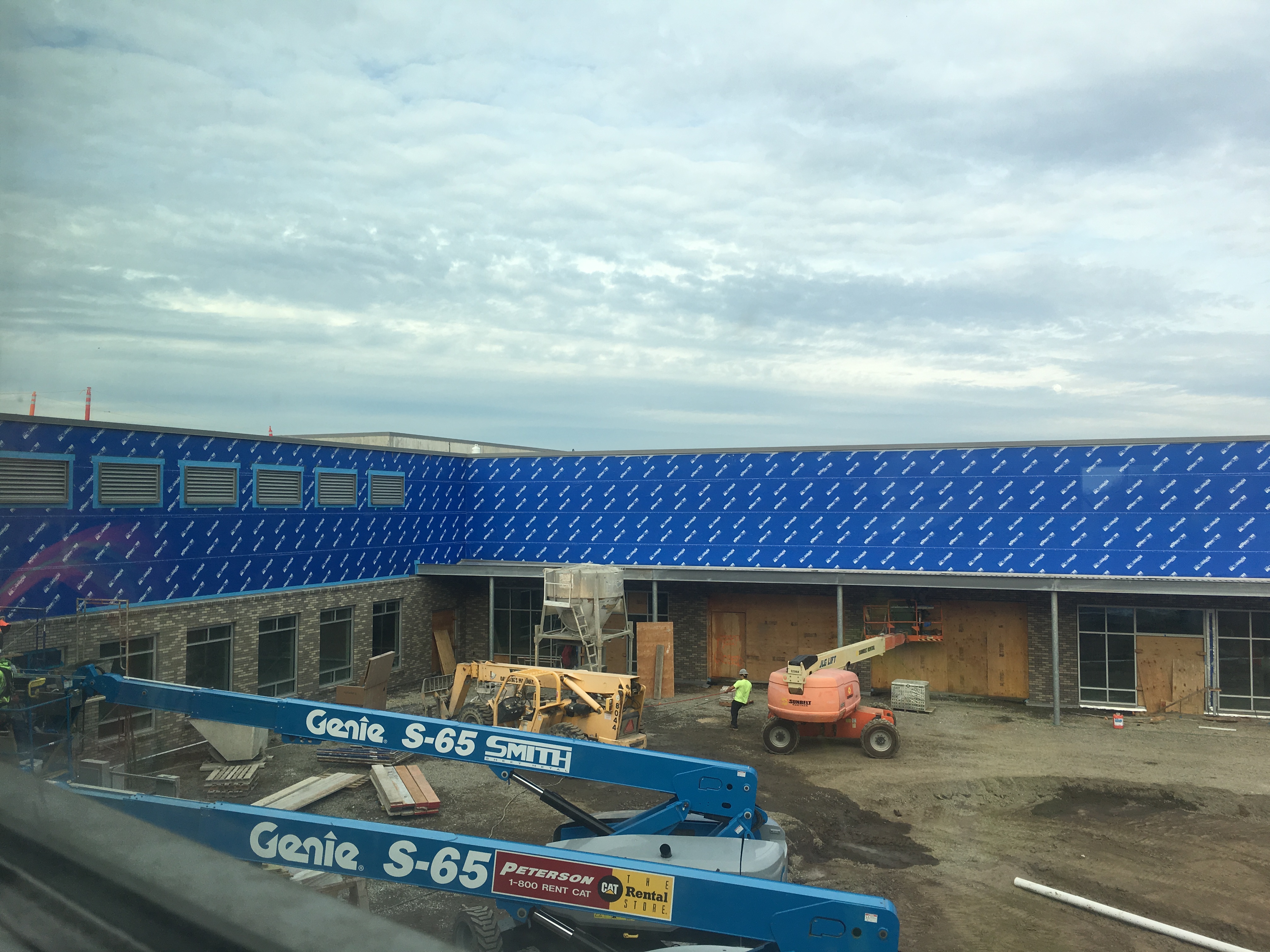

SAHS Auxiliary Gym

SAHS Auxiliary Gym

The bond projects for South Albany High School include the development of an auxiliary gym, theater upgrades, and the renovation of career technical education (CTE) classrooms, including the addition of new CTE spaces. Completion is scheduled for 2020.

At West Albany High School, the developments will relieve crowding with the construction of an auxiliary gym, CTE spaces, a student commons, and an auditorium, which will be available for use by the entire district. Completion in Fall 2020.

Critical facility upgrades continued in Summer 2019, which included projects such as new roofing, restroom remodels, the replacement of water lines, etc.

Thank you, voters! ◊


Spanish Translation

El verano ha sido extremadamente ocupado para proyectos de bonos de construcción escolar, con actividad en dieciocho escuelas y dos instalaciones del distrito. Los mayores desafíos para el verano han sido una serie de condiciones imprevistas en las escuelas secundarias, pero esos proyectos deben completarse para el comienzo de clases, con una excepción, los vestuarios de la escuela secundaria North Albany Middle School.

La principal buena noticia del verano es la finalización de la escuela primaria Oak Grove Elementary, la escuela de reemplazo para el antiguo edificio de Oak Grove, que se abrirá antes de que comience las clases el 29 de agosto con una ceremonia pública de corte de cinta y una visita auto guiada. Únase a nosotros a las 3:30 p.m. (la invitación está en la página dos de este boletín).

La escuela primaria Meadow Ridge es una escuela completamente nueva para 600 estudiantes y tiene aproximadamente tres trimestres de construcción, con una fecha de finalización a principios de 2020.

Los grandes proyectos de la escuela secundaria son las mejoras a los espacios CTE de Memorial y North Albany. Memorial recibió una modificación de un aula existente de ciencias, liderazgo, ciencias de los alimentos y comunicaciones para crear un nuevo laboratorio de ciencias, laboratorio de fabricación, espacio para fabricantes y laboratorio digital. North Albany Middle tiene un aula de arte y otras cuatro aulas modificadas en laboratorios de CTE y un aula.

SAHS Auxiliary Gym

Los proyectos del bono escolar para South Albany High School incluyen el desarrollo de un gimnasio auxiliar / espacio multipropósito, mejoras de teatro y la renovación de aulas de educación técnica profesional (CTE), incluida la adición de nuevos espacios CTE. La finalización está programada para 2020.

En West Albany High School, los desarrollos aliviarán la sobrepoblación con la construcción de un gimnasio auxiliar, espacios CTE, un área para estudiantes y un auditorio, que estará disponible para su uso por todo el distrito. Terminación en el otoño de 2020.

Las remodelaciones críticas de las instalaciones continuaron en el verano de 2019, que incluyeron proyectos como nuevos techos, remodelaciones de baños, reemplazo de tuberías de agua, etc.

¡Gracias a los votantes!
